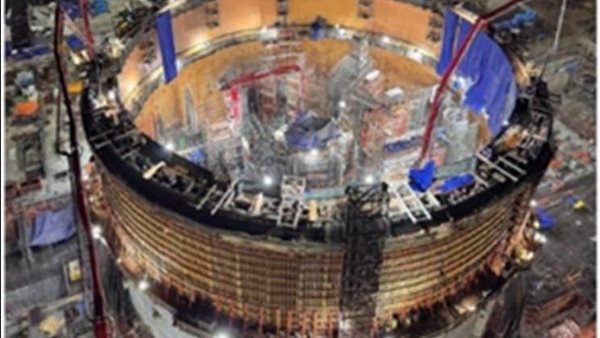

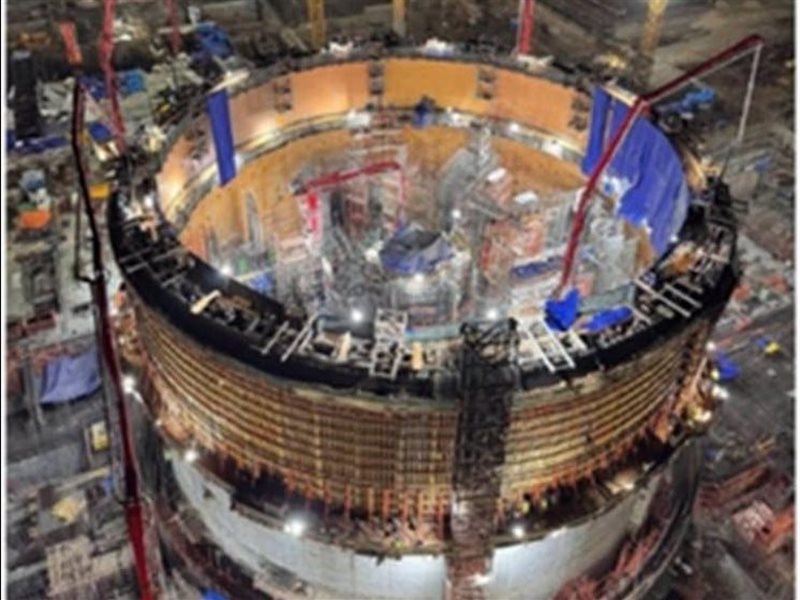

اكتمال صبة المستوى الرابع لوعاء الاحتواء الداخلي بمفاعل الوحدة الأولى بمحطة الضبعة النووية
أعلنت هيئة المحطات النووية لتوليد الكهرباء، الانتهاء من أعمال الصبة الخرسانية للمستوى الرابع لوعاء الاحتواء الداخلي بمبنى المفاعل في الوحدة النووية الأولى بمحطة الضبعة النووية، وذلك يوم الجمعة 7 أغسطس 2026، في خطوة جديدة تعكس استمرار التقدم في تنفيذ المشروع.
اكتمال صبة المستوى الرابع لوعاء الاحتواء الداخلي بمفاعل الوحدة الأولى بمحطة الضبعة النووية
واستغرقت أعمال الصب الخرسانية نحو 30 ساعة متواصلة، باستخدام 5 مضخات ذات أذرع توجيه لضخ الخرسانة طوال فترة التنفيذ، بمشاركة نحو 80 متخصصًا خلال الوردية النهارية، و80 متخصصًا آخرين خلال الوردية الليلية، إلى جانب 20 فردًا واصلوا العمل على مدار الساعة لضمان استمرار تشغيل معدات وآلات الإنشاء دون توقف.
وبلغ إجمالي كمية الخرسانة المستخدمة في تنفيذ الصبة نحو 1608 أمتار مكعبة، وأسهمت الأعمال في رفع ارتفاع مبنى المفاعل من المنسوب +24.400 متر إلى +34.000 متر، بارتفاع إجمالي للمستوى المنفذ بلغ 9.6 متر.
وقال الدكتور المهندس شريف حلمي، رئيس مجلس إدارة هيئة المحطات النووية لتوليد الكهرباء، إن الانتهاء من أعمال الصبة الخرسانية للمستوى الرابع بالوحدة النووية الأولى يمثل خطوة استراتيجية جديدة تعكس التقدم المستمر في تنفيذ المشروع.
وأضاف أن هذا الإنجاز جاء نتيجة التعاون والتنسيق بين مختلف فرق العمل التابعة لهيئة المحطات النووية، باعتبارها مالك ومشغل المشروع، وشركة «أتوم ستروي إكسبورت» بصفتها المقاول العام، مؤكدًا حرص الهيئة على متابعة مراحل التنفيذ بصورة مستمرة لضمان الالتزام بأعلى معايير الجودة والأمان النووي المعتمدة محليًا ودوليًا.
من جانبه، قال أليكسي كونونينكو، نائب رئيس شركة «أتوم ستروي إكسبورت» ومدير مشروع إنشاء محطة الضبعة النووية، إن اكتمال المستوى الرابع من وعاء الاحتواء الداخلي يمثل مرحلة رئيسية جديدة في أعمال إنشاء الوحدة النووية الأولى، ويعكس مستوى الاحترافية والتفاني الذي يتمتع به فريق المشروع.
وأشار إلى أنه من المقرر بدء أعمال تركيب المستوى الخامس بحلول منتصف أغسطس الجاري، على أن يدعم هذا المستوى لاحقًا أعمال تركيب الرافعة القطبية.
ويمثل الانتهاء من الصبة الخرسانية للمستوى الرابع إنجازًا جديدًا ضمن سلسلة الأعمال الإنشائية التي تشهدها الوحدة النووية الأولى بمحطة الضبعة، بما يعكس استمرار وتيرة تنفيذ المشروع وفق الجداول والخطط المعتمدة.
وتنفذ أعمال الإنشاءات والتركيبات بالمشروع وفق معايير الجودة العالمية، مع خضوعها لعمليات الفحص والتفتيش من فرق المتابعة والإشراف التابعة لهيئة المحطات النووية لتوليد الكهرباء، للتأكد من مطابقتها لمتطلبات الجودة المعتمدة.
كما تأتي أعمال التنفيذ بعد استيفاء الإجراءات الرقابية المطلوبة والحصول على الموافقات اللازمة من هيئة الرقابة النووية والإشعاعية المصرية، بما يؤكد الالتزام بالاشتراطات والمعايير الخاصة بالأمان والجودة في تنفيذ المشروع النووي المصري.
